一、工程进展情况
截至2023年7月31日,十堰市中心城区水资源配置工程累计完成隧洞总进尺59705m(其中主洞49129m,支线4134m,支洞6442m),累计完成投资12.53亿元,占总投资25.2亿元的49.72%。其中,2023年累计完成隧洞进尺8703m,完成投资19104万元;本月完成隧洞进尺1045m,本月完成投资2491万元,其中建安工程费2236万元、工程建设其他费35万元、贷款利息220万元。
1.EPC试验段
本月完成:主洞已贯通,检修闸门已安装到位,隧洞二衬混凝土浇筑120m。
累计完成:进口主洞总进尺2585.9m,出口主洞总进尺1682.5m,支洞总进尺308.9m,380平台竖井开挖完成,累计开挖52.5m(至高程327.5m),累计完成隧洞二衬混凝土浇筑478m。
3.二标段

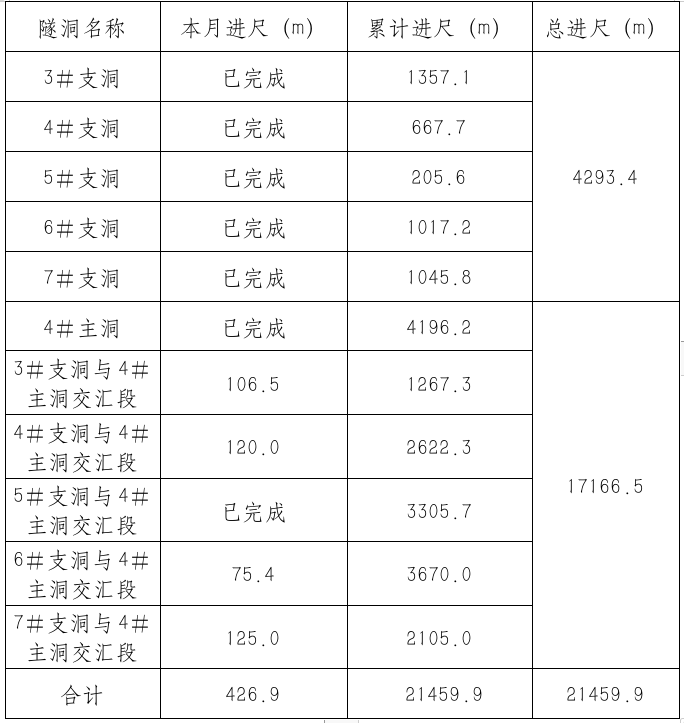

主洞总进尺17166.5m,支洞总进尺4293.4m,详见下表:
4.三标段
主洞总进尺5737.2m,详见下表:
5.四标段
主洞总进尺9324.8m,导流洞总进尺286.6m,马百支线总进尺4133.6m,详见下表:
二、完成投资情况

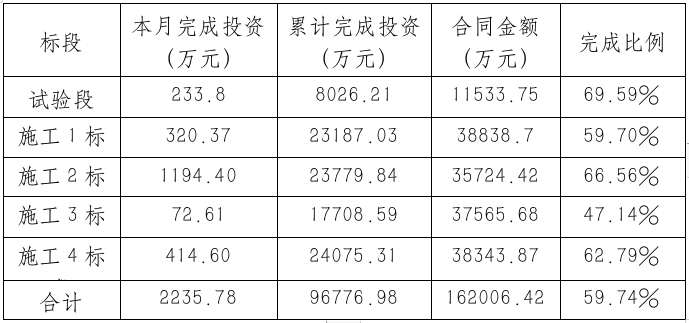

各标段建安工程完成投资情况统计表(单位:万元)
三、下月工作计划
1.EPC试验段:计划完成隧洞衬砌360m。
2.一标段:计划完成主洞进尺200m,隧洞衬砌300m。
3.二标段:计划完成主洞进尺400m,隧洞衬砌240m。
4.三标段:计划完成主洞进尺300m。
5.四标段:计划完成主洞进尺550m。
四、质量、安全管控
1.6日,市水源公司董事长邹龙权检查水资源配置工程施工3标段隧洞抽排水和安全生产工作。
2.28日,市水源公司董事长邹龙权参加水资源配置工程施工4标段隧洞坍塌应急演练。
3.19日,市水源公司副总经理张彬组织专家对3标段隧洞突涌水及塌腔情况进行综合分析与评价,并对下一步TBM的掘进条件进行论证。
4.14日,市水源公司总经理助理张莹带队查看5#主洞进口洞内塌腔及排水情况,并制定处理方案。
五、2023年7月大事记
1.5日,省水利厅党组成员、副厅长焦泰文一行调研水资源配置工程。市政协副主席潘世东、市水利和湖泊局局长余荣江、市水源公司董事长邹龙权等陪同调研。
2.18日,市政府党组成员、副市长龚举海检查水资源配置工程安全生产工作,现场调研3标段5#隧洞进口洞内突涌水问题。市政府副秘书长黄勇、市水利和湖泊局局长余荣江、市水源公司董事长邹龙权等陪同。
3.25日,省水利厅河湖长制工作处处长陈学福一行调研水资源配置工程4标段和马百支线进口施工现场。市水利和湖泊局局长余荣江、茅箭区副区长冉瑶函、市水源公司总经理薛云青陪同。
4.5日,中国南水北调集团生态环保有限公司总会计师丁宁、市场开发部(战略投资部)主任宫正宇一行调研水资源配置工程4标段。市水源公司董事长邹龙权陪同。
6.25日,竹山县委常委、副县长范奇召开十堰市中心城区水资源配置工程竹山段工作协调会。
十堰市水利和湖泊局
2023年8月8日
